您好!欢迎访问绿聘官方网站!
在线留言
收藏本站
网站地图
服务热线:
010-5759-4529
189-0111-6887
绿骋首页
地坪
交通设施
停车设备
客户案例
新闻资讯
关于绿骋
联系绿骋
热门搜索:
环氧地坪漆
硬化剂地坪漆
耐磨骨料地坪漆
陶瓷颗粒地坪漆
金磨石地坪漆
行业资讯
行业新闻
企业资讯
常见问题
联系我们
北京腾辉旭日科技发展有限公司
地址: 北京市朝阳区金盏乡皮村
联系人:王经理
服务热线:010-57594529
手机:18901116887
当前位置:
首页
»
新闻资讯
»
企业资讯
透水混凝土工艺方案
时间:2019-06-27 17:23 来源:腾辉旭日 作者:腾辉旭日编辑部 点击: 次
透水混凝土地坪概述:
透水混凝土地坪是一种多孔、轻质、无细骨料混凝土,由粗骨料表面包覆一层胶结料相互粘结而形成孔穴均匀分布的蜂窝状结构,故具有透水、透气和质量轻的特点;透水混凝土作为环境负荷减少型混凝土,具有与普通混凝土不同的特点即容重小、水毛细现象不显著、透水性大,胶结材料用量少、施工简单、绿色环保型和生态型的道路材料;透水混凝土地坪整体美观,透水效果良好,雨水收集充分,具有良好的经济效益和生态环境效益,同时透水混凝土具有吸声降噪、抗洪涝灾害、缓解城市的“热岛效应”等作用;对于恢复不断遭受破坏的生态环境是一种创造性的材料。
透水混凝土地坪的性能和特点:
1、 吸收车辆行驶时产生的噪音,创造安静舒适的生活和交通环境;
2、 雨天防止路面积水和夜间路面反光,提高了车辆、行人的通行舒适性与安全性;
3、增加城市可透水、透气面积,加强混凝土内部水份与地表和空气的热量交换,有效调节城市气候,降低地表温度,有利于缓解城市“热岛现象”;
4、它能够增加渗入地表的雨水,缓解地下水位急剧下降等一些城市的生态环境问题。
5、透水混凝土地坪整体性强,使用寿命长,近似于普通混凝土的使用年限;同时又弥补了透水砖的整体性差、高低不平、易松动、使用周期短等不足。
6、 透水混凝土地坪拥有系列经典的色彩搭配方案,能够配合设计师的创意及业主的特殊要求,实现不同环境、不同风格和个性要求的装饰创意,是其它地面材料无法比拟的。
透水混凝土地坪的使用范围:
透水性混凝土地坪适用于市政、园林、公园、人行道、体育场馆、停车场、小区、商业广场和文化设施等地面领域的理想选择。
透水混凝土的工艺流程及常用结构
工艺流程

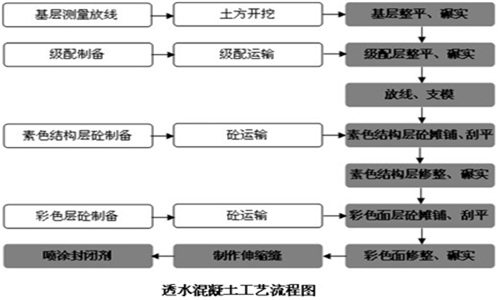

图
:

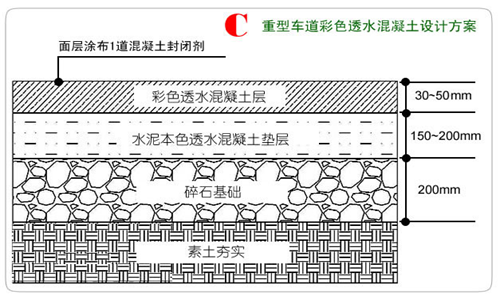

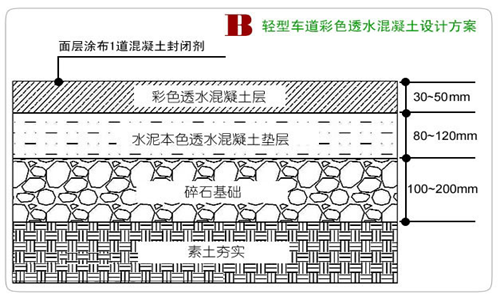

透水混凝土常用结构:
基层处理:
1、根据施工现场的条件结合图纸及透水混凝土的结构进行开挖土方,放出边线桩,对不同路段采取不同的施工方法。
2、路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路机压实,填土压实作业采用重型振动压路机、按照先轻、后重的方法分层压实,按照填土压实密实度标准进行碾压。压实前进行检查并确认填土层厚度、平整度和含水量符合要求后,才能进行碾压。压路机碾压不到的地方采用小型压实机械夯实,做到压实均匀,没有漏压、死角,然后检查压实度,等待铺筑级配砂石。
级配砂石垫层的施工
:
填筑流程及方法:
1、 流程:采用“三阶段、四区段、八流程”施工流程组织施工。
2、 方法:采用挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。
3、施工:路基按平行线控制填土标高,分层进行摊铺,松铺厚度不大于300mm。(级配的厚度根据图纸及设计要求而定)每层、每侧填料铺设宽度超过填层设计宽度200mm,确保修整路基边后,路的边缘必须要有足够的压实度。
透水混凝
工艺流程:
1、施工工具的准备 施工工具的准备对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。如:搅拌机、混凝土滚平机、运输车、铲车、手推车、路面切割机、平铁锨、耙子、墩锤、手锤、铝合金杠尺、3m直尺、水准仪、经纬仪、钢尺、橡皮锤、小线等。
2、施工材料的准备
1)、 施工要点:
①测量放线
②应严格按照图纸设计要求布设控制线和轴线;
③开工测量:开工前测量人员首先熟悉图纸作好交接桩工作。对甲方提供导线点和水准点加固保护,进行栓桩,并作好点标记。
④测量资料由专人负责,并及时对基线进行复核,如有较大的变化请监理工程师认可后使用。
2)、模板支设:
根据图纸设计要求结合现场实际条件放线支模板。使用竹胶板及钢模板支设直路模板时,背后要用木方做背楞,确保模板内侧及上表面成直线,支护钢筋嵌入基层深度不得少于200mm,内侧钢筋严禁高出模板上表面,支护钢筋间距不得大于500mm,待模板全部支完后必须重新检查一遍模板的平整度及标高。
3、透水混凝土搅拌、运输:
① 现场搅拌站的建立
原材料的堆放按照方便上料、最节省空间为原则进行放置。搅拌机占地约20m
2
,水泥、石子储备的数量至少为每天施工数量的3倍,各种助剂需有库房存放。搅拌站占地约300 m
2
。
②现场搅拌工艺及运输
计量:
现场设置地磅。配合比严格按设计要求执行,每罐计量水泥按整袋进行设计,石子用小推车称量,各种助剂在桶类容器里进行精确计量;为了计量快捷,可在第一次称量后在车、桶里画上明显标线,但每次仍须称量。
搅拌:
将碎石、水泥和助剂放在搅拌机里进行搅拌1分钟左右后视拌合物的工作性适当加水,直到拌合物达到要求为止。
运输:
拌合物由工程车或手推出运至施工地点。
透水混凝土铺筑
:
1、 基层处理:清扫基层表面,表面应无尘土、树枝、纸屑等杂物,并在摊铺前润湿基层表面。
2、布料:透水混凝土摊铺时应考虑振实预留高度。透水混凝土采用人工布料时,应用铁锹反扣,严禁抛掷。透水混凝土摊铺时间长于30min或遇大风天气时,现场混凝土要及时覆盖塑料布,防止透水混凝土水分过快散失。
3、 振捣:素色层透水混凝土布料完成后,用刮杠刮平,并用平板振捣器进行振捣,振捣完成后摊铺面层彩色透水混凝土或彩色露骨料透水混凝土,然后刮平,对缺料的地方及时补料,并用透水混凝土专用设备进行表面振捣及整平,直至与模板等高为止。
4、 表面修整:对碾压后的路面应及时修饰透水混凝土的边角,对于缺料的部位应填料修整,对于较干部位可先均匀喷洒一层水,再加料修整。
5、. 透水混凝土露骨料时,在表面平整、密实度达到要求后对表面均匀的喷刷一遍清洗剂,然后覆盖塑料薄膜;在喷刷完成后6—8小时(根据天气情况而定)采用高压水枪对表面冲洗,冲洗时注意清洗剂必须要清洗干净但不能出现掉子等现象;
6、.养护:透水混凝土表面修整完毕后,应及时少量喷水并覆盖塑料薄膜进行养护,养护周期和普通混凝土相同,养护期间应在路面周围设置围挡,严禁上人,上车。
喷涂封闭剂:
以上所有的工序施工完毕后,采用高压清洗机对透水混凝土的表面进行清洗,表面干燥24小时后即可进行喷涂封闭剂,刚喷涂完的地面周围应设置保护栏或醒目明示警告语,勿使行人、车辆入内,避免造成表面污染或损毁未干的封闭剂涂层;透水混凝土强度符合要求后方可通行使用。
本文标签:
透水混凝土
上一篇:
绿骋-停车设备有哪些优势?
下一篇:
水性聚氨酯地坪施工方案
推荐资讯
+
橡胶挡车器怎么安装和拆卸
2022-06-17
+
停车场施工公司
2022-06-15
+
防火等级A1级的地坪材料
2022-05-23
+
地下停车场有哪些优点
2022-05-13
+
地下停车场改造方案图例
2022-05-10
